Uvod
U 2:00 ujutro zvoni vaš telefon. Vaš jedini dobavljač pneumatskih cilindara upravo je doživio požar u fabrici i ne može ispuniti narudžbe naredna tri mjeseca. Vašim proizvodnim linijama su cilindri potrebni za dvije sedmice, inače ćete propustiti isporuke vrijedne milione. Žurite da pronađete alternativne dobavljače koji mogu ispuniti vaše specifikacije, ali niko nema zalihe, a narudžbe po mjeri traju 8–10 sedmica. Ovaj košmar se mogao izbjeći pravilnom strategijom dvostrukog snabdijevanja.
Efikasno dvostruko nabavljanje pneumatskih komponenti podrazumijeva održavanje kvalificiranih odnosa s dva ili više dobavljača, primjenu strateškog raspodjela obima (obično 70/30 ili 60/40), uspostavljanje jasnih kriterija kvalifikacije i metrika učinka, održavanje međusobno zamjenjivih specifikacija kod različitih dobavljača i balansiranje optimizacije troškova s Otpornost lanca snabdijevanja1 za zaštitu od prekida.
Sjećam se poziva koji sam dobio od Richarda, direktora lanca snabdijevanja kod prvog nivoa dobavljača automobilske industrije u Michiganu. Njegov jedini dobavljač pneumatskih cilindara u Evropi nije mogao isporučiti zbog štrajkova u lukama. Trebalo mu je 200 cilindara bez klipa za tri sedmice ili bi morao platiti kaznu od $50.000 po danu za zastoj proizvodne linije. Pošto smo već šest mjeseci ranije uspostavili kvalifikovanu sekundarnu saradnju, odmah smo pojačali proizvodnju i spasili mu ugovor. To je snaga ispravnog dvoizvornog snabdijevanja.
Sadržaj
- Koji su ključni rizici nabavke pneumatskih sistema od jednog dobavljača?
- Kako odabrati i kvalifikovati sekundarne dobavljače?
- Koji je optimalni omjer raspodjele među dobavljačima?
- Kako upravljati i održavati odnose s više dobavljača?

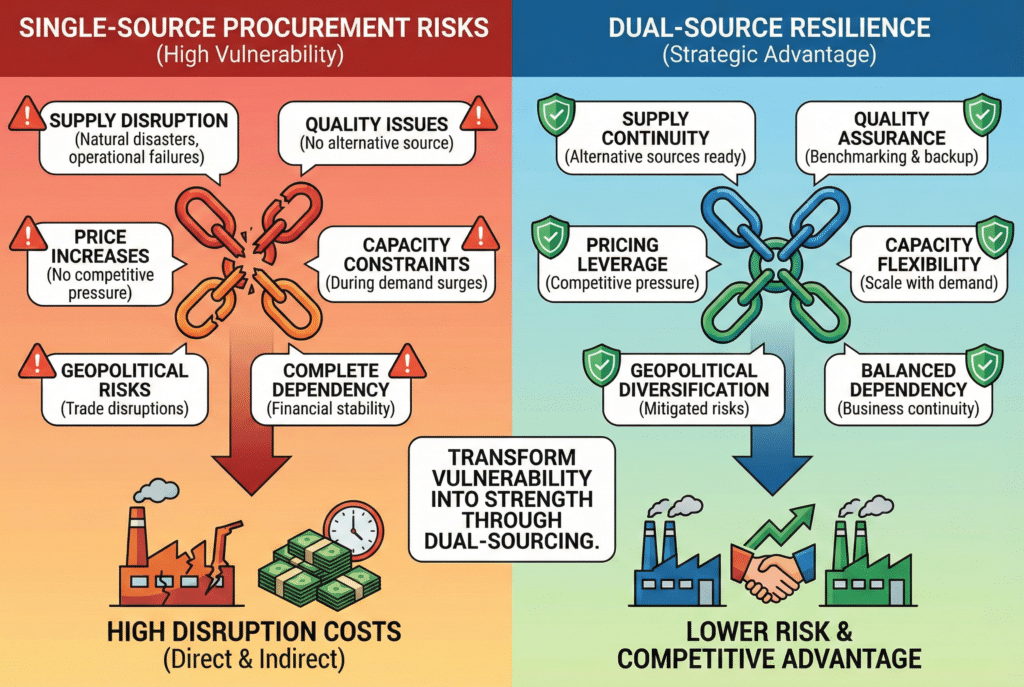

Koji su ključni rizici nabavke pneumatskih sistema od jednog dobavljača?
Razumijevanje ranjivosti je prvi korak ka izgradnji otpornosti u vašem lancu snabdijevanja.
Nabavka od jednog dobavljača izlaže vas katastrofalnim rizicima, uključujući prekide u snabdijevanju usljed prirodnih katastrofa ili operativnih kvarova, probleme s kvalitetom bez alternativnog izvora, povećanje cijena bez konkurentskog pritiska, ograničenja kapaciteta tokom naglog porasta potražnje, geopolitičke rizike i poremećaje u trgovini, te potpunu ovisnost o financijskoj stabilnosti i poslovnom kontinuitetu jednog dobavljača.
Skriveni troškovi poremećaja u snabdijevanju
Dopustite mi da razložim koliko zapravo košta neuspjeh lanca snabdijevanja:
Direktni troškovi:
- Vrijeme zastoja proizvodnje ($10.000–$100.000+ po danu, ovisno o vašoj operaciji)
- Ubrzana dostava za hitne alternative (300-500% od normalne pošiljke)
- Premium cijene za hitne narudžbe (dodatak od 20-50%)
- Prekovremeni rad za nadoknadu izgubljene proizvodnje
Neizravni troškovi:
- Izgubljeno povjerenje kupaca i potencijalne kazne po ugovoru
- Oštećena reputacija na vašem tržištu
- Vrijeme hitnog nabavljanja (inženjering, nabavka, timovi za kvalitetu preusmjereni)
- Troškovi zadržavanja zaliha za sigurnosne zalihe stvorene nakon krize
Scenariji poremećaja u stvarnom svijetu
Ovo nisu teorijske situacije—svaku od ovih sam vidio da se dogodi kupcima koji kupuju od jednog dobavljača:
Prirodne katastrofe i viša sila
- Potešaj u Japanu 2011.2: Prekinuti globalni lanci snabdijevanja pneumatskim komponentama duže od 6 mjeseci.
- 2020 COVID-19: Prometni prekidi i logistički haos širom svijeta
- Mraz u Teksasu 2021: Hemijske fabrike su van pogona, što utječe na brtvene i polimerne materijale.
- Trenutne geopolitičke tenzije: Trgovinska ograničenja, carine, zagušenje luka
Specifični rizici dobavljača
- Finansijska nestabilnost: Bankrotiranje ili akvizicija dobavljača
- Kvalitetni propusti: Povlačenja proizvoda ili problemi s certifikacijom
- Ograničenja kapaciteta: Ne može skalirati s vašim rastom
- Radni sporovi: Štrajkovi, manjak radne snage
- Zastarijevanje tehnologije: Ne možete pratiti svoje potrebe za inovacijama
Konkurentska nepogodnost
Jednokratno nabavljanje također stvara poslovne rizike izvan kontinuiteta opskrbe:
Nema utjecaja na cijenu: Vaš dobavljač zna da ste bespomoćni—zašto nuditi konkurentne cijene?
Stagnacija inovacija: Bez konkurentskog pritiska, dobavljači postaju samozadovoljni u pogledu poboljšanja.
Nefleksibilni uslovi: Uslovi plaćanja, rokovi isporuke i nivoi usluge favoriziraju dobavljača, a ne vas.
Radio sam s Angelom, menadžericom nabave u kompaniji za proizvodnju pakirnih mašina u Kaliforniji, koja je plaćala 40% iznad tržišnih cijena jer je njen dobavljač cilindara iz jednog izvora znao da nema alternativu. U roku od šest mjeseci od uvođenja dvostrukog nabavljanja s Bepto Pneumatics kao sekundarnim dobavljačem, njen primarni dobavljač je “iznenada” postao konkurentniji. Čudno kako to funkcioniše.
Specifični faktori rizika za industriju
| Industrija | Primarna opasnost | Uticaj poremećaja | Prioritet dvostrukog nabavljanja |
|---|---|---|---|
| Automobilski | JIT proizvodnja3, troškovi po liniji | $50K-$200K po satu | Kritički |
| Hrana i piće | Ranljivi proizvodi, sezonska potražnja | Izgubljena proizvodnja + propadanje | Visoko |
| Farmaceutski | Usklađenost sa propisima, validacija | Problemi usklađenosti + gubitak prihoda | Visoko |
| Opća proizvodnja | Obaveze prema kupcima, reputacija | Kašnjenja u isporukama, kazne | Umjereno-visok |
| Mašinstvo | Vremenski okviri projekata, prilagođene narudžbe | Kašnjenja projekata, ugovorne kazne | Umjeren |
Kako odabrati i kvalifikovati sekundarne dobavljače?
Vaš sekundarni dobavljač mora biti zaista kvalifikovan—ne samo ime na listi za potrebe revizije.
Izbor sekundarnog dobavljača zahtijeva procjenu tehničke sposobnosti da ispuni vaše specifikacije, certifikate o kvalitetu i standarde proizvodnje (ISO 90014 minimum), prilagodljivost proizvodnog kapaciteta tokom vanrednih situacija, geografska diversifikacija za izbjegavanje zajedničkih rizika, finansijska stabilnost za dugoročnu održivost, kulturna usklađenost i kompatibilnost komunikacije, te spremnost na održavanje kvalifikovanog statusa redovnim manjim narudžbama.

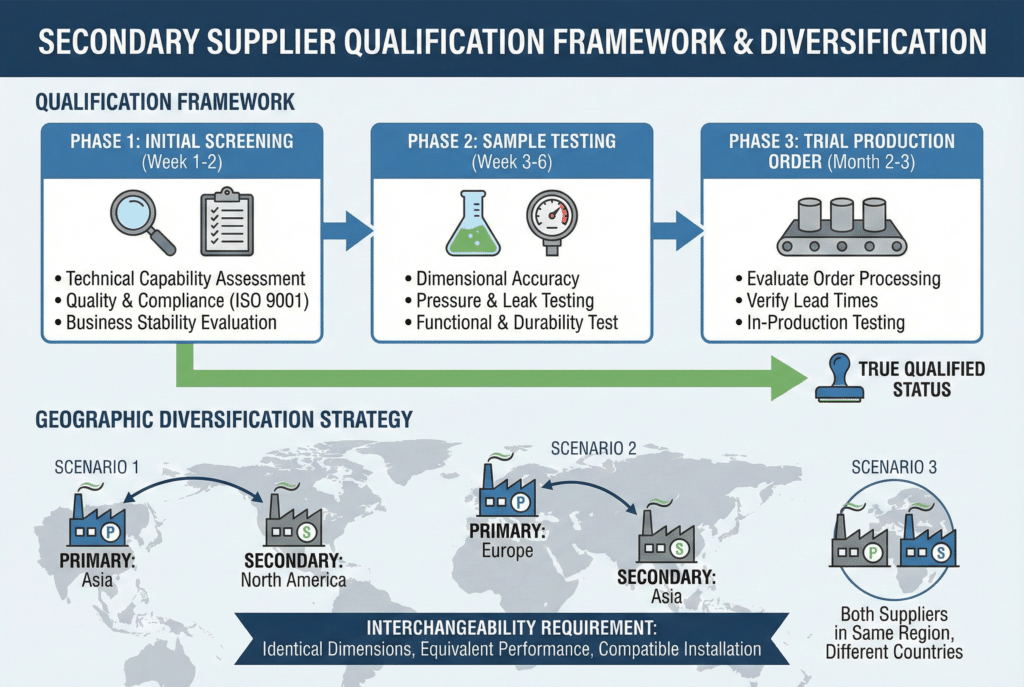

Okvir kvalifikacija
Nemojte samo odabrati rezervnog dobavljača iz imenika—upotrijebite sistematičan pristup:
Faza 1: Početno screening (sedmica 1-2)
Procjena tehničke sposobnosti:
- Mogu li proizvesti vaše specifične pneumatske komponente?
- Imaju li iskustva sa sličnim aplikacijama?
- Koje su njihove mogućnosti tehničke podrške?
- Mogu li pružiti inženjersku pomoć ako bude potrebno?
Verifikacija kvaliteta i usklađenosti:
- ISO 9001 certifikat (provjerite autentičnost)
- Sektorske certifikacije, ako je potrebno
- Metrike kvaliteta i stope grešaka
- Mogućnosti testiranja i inspekcije
Procjena stabilnosti poslovanja:
- Godine poslovanja i finansijsko zdravlje
- Referencije kupaca iz sličnih industrija
- Proizvodni kapacitet i skalabilnost
- Geografski položaj i raznolikost lanca snabdijevanja
Faza 2: Testiranje uzoraka (sedmica 3-6)
Zatražite uzorke i provedite temeljitu procjenu:
- Verifikacija dimenzionalne tačnosti
- Testiranje na pritisak i curenje
- Funkcionalna izvedba pod opterećenjem
- Izdržljivost i cikličko testiranje
- Analiza materijala je kritična
Kriteriji uspjeha: Uzorci sekundarnih dobavljača moraju ispuniti ili nadmašiti standarde kvaliteta vašeg primarnog dobavljača. Bez kompromisa. ✅
Faza 3: Nalog za probnu proizvodnju (mjesec 2-3)
Položite malu proizvodnu narudžbu (50-200 komada):
- Procijenite obradu narudžbi i komunikaciju
- Provjerite obaveze o vremenu isporuke
- Procijenite kvalitet ambalaže i otpreme
- Testirajte komponente u stvarnom proizvodnom okruženju.
- Pratite sve kvarove na polju
Strategija geografske diversifikacije
Pametno dvostruko nabavljanje uključuje ublažavanje geografskog rizika:
Scenarij 1: Primarni dobavljač u Aziji, sekundarni u Sjevernoj Americi
- Štiti od regionalnih poremećaja
- Smanjuje vrijeme isporuke za hitne narudžbe
- Uravnotežuje troškove (Azija) i brzinu odziva (Sjeverna Amerika)
Scenarij 2: Primarni dobavljač u Evropi, sekundarni u Aziji
- Valutna diversifikacija
- Različita regulatorna okruženja
- Komplementarne vremenske zone za podršku
Scenarij 3: Oba dobavljača u istoj regiji, u različitim zemljama
- Slični rokovi isporuke i logistika
- Smanjena složenost
- I dalje štiti od problema specifičnih za pojedinu zemlju.
U Bepto Pneumatics služimo kao azijski sekundarni izvor za mnoge sjevernoameričke i evropske kompanije čiji su primarni dobavljači domaći. Pružamo im prednost u troškovima i kapacitet koji im je potreban, uz pouzdanu transpacifičku logistiku na koju se mogu osloniti.
Zahtjev za zamjenjivost
Ovo je ključno i često se zanemaruje:
Komponente vašeg sekundarnog dobavljača moraju biti funkcionalno zamjenjive s proizvodima vašeg primarnog dobavljača.
To znači:
- Identične ili kompatibilne dimenzije montaže
- Ekvivalentne specifikacije performansi
- Zamjenjivi rezervni dijelovi gdje je to moguće
- Slični postupci instalacije
- Kompatibilno s postojećom dokumentacijom
Pomogao sam Stevenu, inženjeru održavanja u pogonu za punjenje pića u Džordžiji, Viša sila5 Uspostavili smo dvostruko snabdijevanje za njegove cilindar bez šipke. Obavili smo reverzno inženjerstvo specifikacija njegovog glavnog dobavljača i isporučili dimenzionalno identične zamjene. Njegov tim za održavanje može mijenjati dobavljače bez dodatne obuke, prepravljanja alata ili redizajna – to je prava zamjenjivost.

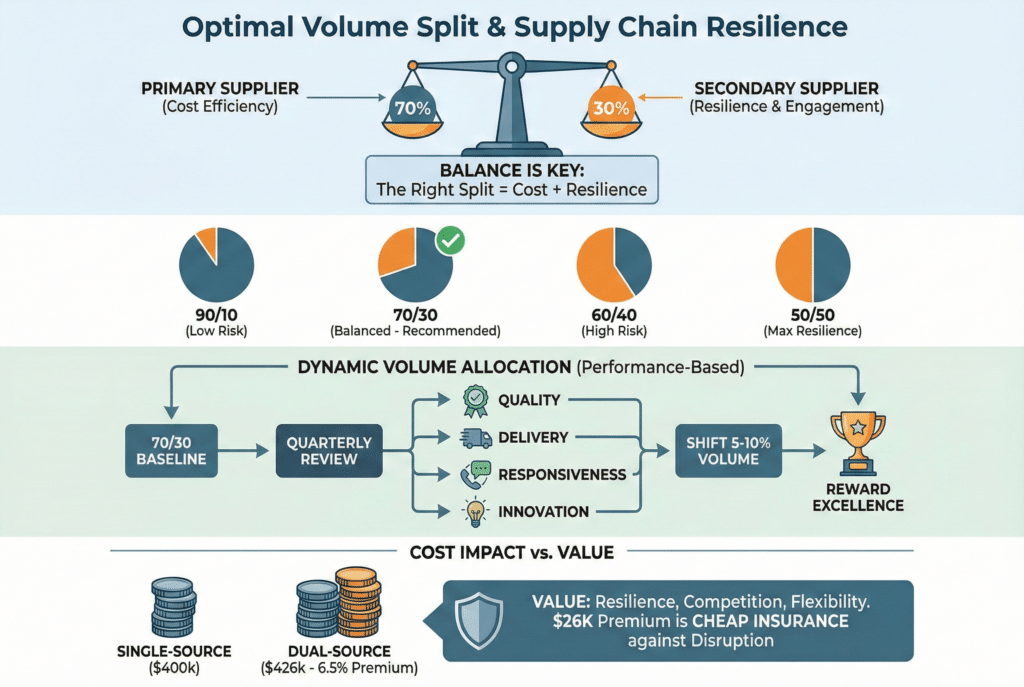

Koji je optimalni omjer raspodjele među dobavljačima?
Pravi omjer balansira troškovnu efikasnost s otpornošću lanca snabdijevanja—ne postoji univerzalno rješenje. ⚖️
Najučinkovitije strategije dvostrukog nabavljanja koriste podjelu obima 70/30 ili 60/40, dodjeljujući većinu obima primarnom dobavljaču radi najboljih cijena, istovremeno održavajući značajno angažiranje sekundarnog dobavljača putem redovnih narudžbi koje ih održavaju kvalifikovanim, sposobnim i motiviranim – uz fleksibilnost za preusmjeravanje obima na osnovu performansi, kapaciteta ili tržišnih uvjeta.
Uobičajeni modeli podjele volumena
| Omjer podjele | Najbolje za | Prednosti | Nedostaci |
|---|---|---|---|
| 90/10 | Artikli niskog rizika, fokusirani na cijenu | Najveći popusti na velike količine | Sekundarni dobavljač možda neće ostati angažovan. |
| 70/30 | Uravnotežen pristup | Dobra cijena + stvarna mogućnost rezervnog kopiranja | Najpopularnije i najučinkovitije |
| 60/40 | Predmeti visokog rizika, kritične komponente | Jaka konkurencija, stvarna višestruka redundantnost | Nešto veći ukupni trošak |
| 50/50 | Potrebna je maksimalna otpornost | Potpuna viškovi, jaka konkurencija | Gubi dio prednosti pri određivanju cijena po količini |
Dinamička raspodjela volumena
Najpametniji kupci ne koriste fiksne raspodjele—oni ih prilagođavaju na osnovu performansi:
Alokacija zasnovana na učinku:
- Počnite sa osnovom 70/30.
- Quartalno prilagodite volumen Shift 5-10% na osnovu metrika:
- Učinkovitost pravovremenog isporučivanja
- Stope kvaliteta/defekata
- Odaziv na probleme
- Inicijative za inovacije i poboljšanja
- Cjenovna konkurentnost
Ovo stvara zdravu konkurenciju i nagrađuje izvrsnost.
Minimalni održivi volumen
Vašem sekundarnom dobavljaču je potreban dovoljan obim da ostane angažiran:
Premalo volumena (<10%):
- Niste prioritetni kupac
- Neće ulagati u razumijevanje vaših potreba.
- Kapacitet možda neće biti dostupan kada vam zatreba.
- Cijene neće biti konkurentne
Odgovarajući volumen (20-40%):
- Vi ste cijenjeni kupac vrijedan podrške.
- Oni održavaju alate i stručnost za vaše proizvode.
- Kapacitet je rezervisan za vaše potrebe
- Konkurentne cijene odražavaju vašu važnost
Radio sam s Karen, kupkinjom u proizvođaču farmaceutskih uređaja u New Jerseyju, koja nam je isprva dodijelila samo 5% volumena svog cilindra. Kad je trebala pojačati proizvodnju, nismo mogli dati prioritet njezinim malim narudžbama. Restukturirali smo dogovor na 30% volumena uz tromjesečne obaveze – sada, kad joj treba kapacitet, mi smo spremni. Tako funkcionišu partnerstva.
Analiza utjecaja na troškove
Pogledajmo stvarne brojeve:
Scenarij: 1.000 pneumatskih cilindara godišnje
Cijene od jednog dobavljača:
- 1.000 jedinica po cijeni od $400/jedinicu = $400.000
- Popust na količinu: 45% s liste
- Ukupni trošak: $400.000
Cijena s dvostrukim izvorom (podjela 70/30):
- Primarna: 700 jedinica po $420/jedinicu = $294.000 (40% popusta, umanjenog za volumen)
- Sekundarno: 300 jedinica po $440/jedinicu = $132.000 (popust od 35%, umanjen za količinu)
- Ukupni trošak: $426,000
- Dodatni trošak: $26,000 (6.5% premija)
Ali razmotrite vrijednost:
- Otpornost lanca snabdijevanja: Neprocjenjiva kad nastane poremećaj
- Konkurentski pritisak: Drži obje strane budnima
- Fleksibilnost kapaciteta: Može se skalirati s bilo kojim dobavljačem
- Smanjenje rizika: $26K je jeftino osiguranje protiv troškova poremećaja od $100K+
Sezonske i projektno zasnovane podjele
Neki kupci koriste varijabilne podjele zasnovane na poslovnim ciklusima:
Rad u stalnom režimu: Omjer 70/30 za rutinsko dopunjavanje
Špic sezona: 60/40 ili čak 50/50 za maksimiziranje kapaciteta
Lansiranja novih proizvoda: 50/50 za testiranje brzine odgovora oba dobavljača
Inicijative za smanjenje troškova: Pomaknite 10-20% na boljeg izvođača kao polugu.
Kako upravljati i održavati odnose s više dobavljača?
Dvostruko snabdijevanje funkcioniše samo ako aktivno upravljate oba odnosa—pasivni rezervni dobavljači ne uspijevaju kada su vam potrebni.
Efikasno upravljanje više dobavljača zahtijeva uspostavljanje jasnih metrika učinka i kontrolnih tabli, provođenje redovnih pregleda poslovanja (najmanje tromjesečno), održavanje dosljedne komunikacije i predviđanja s oba dobavljača, osiguravanje da oba dobavljača ostanu kvalificirani kroz kontinuirane narudžbe, izradu dokumentiranih procedura za eskalaciju te tretiranje oba dobavljača kao strateške partnere, a ne kao transakcijske dobavljače.
Sistem kartica ocjenjivanja dobavljača
Mjerite ono što je važno i podijelite rezultate s oba dobavljača:
Ključni pokazatelji uspješnosti (KPI-jevi):
| Metrički sistem | Cilj | Težina | Mjerna frekvencija |
|---|---|---|---|
| Dostava na vrijeme | ≥95% | 30% | Mjesečno |
| Kvalitet (stopa grešaka) | ≤0.5% | 30% | Mjesečno |
| Poštivanje roka isporuke | ±3 dana | 15% | Po narudžbi |
| Odazivnost | manje od 24 sata | 10% | Po upitu |
| Tehnička podrška | Zadovoljstvo kupaca ≥4/5 | 10% | Tromjesečno istraživanje |
| Kontinuirano poboljšanje | Aktivno učešće | 5% | Kvartalni pregled |
Kvartalno bodovanje: Izračunajte složene ocjene i podijelite ih s oba dobavljača. To stvara transparentnost i zdravu konkurenciju.
Tromjesečni pregled poslovanja
Ne naručujte i zaboravite—održavajte aktivne odnose:
Predložak dnevnog reda za QBR:
Pregled učinka (30 minuta)
- Rezultati u odnosu na ciljeve
- Analiza trenda (poboljšanje ili pad?)
- Konkretni primjeri izvrsnosti ili problema
Operativna ažuriranja (20 minuta)
- Predstojeće prognoze obima (sljedećih 6-12 mjeseci)
- Uvođenje novih proizvoda ili promjene
- Zahtjevi i ograničenja kapaciteta
Strateška rasprava (20 minuta)
- Mogućnosti smanjenja troškova
- Inicijative za poboljšanje kvaliteta
- Inovacija i nova tehnologija
- Tržišni trendovi i konkurentska inteligencija
Akcione stavke i obaveze (10 minuta)
- Dokumentovani naredni koraci sa vlasnicima i rokovima
- Pratnja prethodnih akcionih stavki
U kompaniji Bepto Pneumatics lično vodim QBR-ove sa strateškim partnerima sa dva izvora. To se ne delegira menadžerima za račune – želim razumjeti vaše poslovanje i osigurati da stvaramo vrijednost.
Komunikacija i prognoziranje
Oba dobavljača trebaju preglednost da bi vas efikasno uslužila:
Mjesečno predviđanje:
- Ažuriranje šestomjesečne prognoze svakog mjeseca
- Identificirajte sezonske vrhove i doline
- Fluktuacije potencijala ili smanjenja
- Podijelite s oba dobavljača istovremeno
Transparentna alokacija:
- Nemojte međusobno suprotstavljati dobavljače lažnim informacijama.
- Budite iskreni u vezi sa svojom strategijom dvostrukog nabavljanja.
- Objasnite kako raspodjeljujete obim
- Postavite jasna očekivanja u vezi s promjenama zasnovanim na učinku.
Protokoli za eskalaciju hitnih slučajeva
Dokumentujte i komunicirajte kako postupati u kriznim situacijama:
Nivo 1: Rutinski problemi (kvalitetni nedostatak, manji kašnjenje)
- Kontakt: Menadžer za račune ili tim za kvalitetu
- Vrijeme odgovora: 24 sata
- Ciljni rok rješavanja: 3-5 dana
Nivo 2: Značajni problemi (ozbiljan problem s kvalitetom, znatno kašnjenje)
- Kontakt: Menadžer operacija ili menadžer pogona
- Vrijeme odgovora: 4 sata
- Ciljani ishod: 24-48 sati
Nivo 3: Kritično vanredno stanje (zaustavljanje proizvodnje, hitna potreba)
- Kontakt: Izvršni nivo (kao ja u Bepto Pneumatics)
- Vrijeme odgovora: Odmah
- Cilj rezolucije: Akcioni plan istog dana
Pobrinite se da oba dobavljača imaju i vaše kontakte za eskalaciju—komunikacija ide u oba smjera.
Izbjegavanje “Squeeze Playa”
Evo šta NE raditi u dualnom snabdijevanju:
❌ Nečasno suprotstavljanje dobavljača jedne drugima: “Dobavljač B mi je ponudio $300, možeš li to nadmašiti?” (kad nisu)
❌ Držanje sekundarnog dobavljača u mraku: Kontaktirati ih samo kada vam je potrebna hitna pomoć
❌ Stalno prijeteći promjenom glasnoće: Korištenje alokacije kao oružja umjesto kao alata za performanse
❌ Dijeljenje vlasničkih informacija: Otkrivanje inovacija jednog dobavljača drugom
✅ Umjesto toga, gradite istinska partnerstva:
- Budite transparentni u vezi sa svojom strategijom.
- Nagradite učinak obimom
- Poštujte poslovne potrebe oba dobavljača.
- Stvorite obostrano povoljne scenarije
Vidio sam kupce kako uništavaju dobre odnose s dobavljačima agresivnim taktikama. Kratkoročne dobiti, dugoročni gubici. U Bepto Pneumaticsu cijenimo kupce koji nas tretiraju kao partnere—i uzvraćamo prioritetnom uslugom, konkurentnim cijenama i istinskom posvećenošću njihovom uspjehu.
Tehnologija i integracija sistema
Učinite dvoizvoričnost operativno efikasnom:
Standardizirano numerisanje dijelova:
- Kreirajte interne brojeve dijelova koji odgovaraju oba dobavljača.
- Održavati tabele unakrsnih referenci
- Omogućite jednostavnu zamjenu u vašem ERP/MRP sistemu
Portali dobavljača:
- Omogućite oba dobavljača pristup predviđanjima i narudžbama.
- Omogućite pregled statusa narudžbi u stvarnom vremenu
- Optimizirajte komunikaciju
Integracija upravljanja kvalitetom:
- Oba dobavljača podnose izvještaje istom sistemu kvaliteta.
- Dosljedna dokumentacija i procesi korektivnih radnji
- Ujedinjeno praćenje performansi
Zaključak
Dvostruko nabavljanje nije o trošenju više—već o mudrom ulaganju u otpornost lanca snabdijevanja, konkurentsku dinamiku i kontinuitet poslovanja koji štiti vaše operacije kada odnosi sa jednim dobavljačem neizbježno dožive prekide.
Često postavljana pitanja o dvostrukom nabavljanju pneumatskih komponenti
Kada bih trebao primijeniti dvoizvorično snabdijevanje za pneumatske komponente?
Implementirajte dvojak izvor nabave kada bi prekid jednog izvora koštao više od deset puta povećanog troška održavanja sekundarnog dobavljača za komponente kritične za proizvodnju, kada godješnji trošak premašuje $50.000 ili kada rokovi isporuke premašuju šest sedmica. Na primjer, ako održavanje sekundarnog dobavljača godišnje košta $20.000, a prekid jedne proizvodne linije dnevno košta $50.000+, dvoizvorično snabdijevanje je neophodno osiguranje. U Bepto Pneumatics pomažemo kupcima da objektivno procijene ovu analizu troškova i koristi.
Koliko je potrebno vremena da se pravilno kvalifikuje sekundarni dobavljač?
Pravilna kvalifikacija sekundarnog dobavljača obično zahtijeva 3-6 mjeseci, uključujući početnu procjenu, ispitivanje uzoraka, probne proizvodne narudžbe i validaciju na terenu prije dodjele značajnog proizvodnog volumena. Žurba u ovom procesu povećava rizik—vidio sam kupce koji bez odgovarajućeg testiranja označavaju “kvalificirane” rezervne dobavljače, samo da bi tokom hitne situacije otkrili nekompatibilnost ili probleme s kvalitetom. Uložite vrijeme unaprijed kako biste osigurali da je vaš sekundarni dobavljač zaista spreman kad vam zatreba.
Može li dvoizvorično nabavljanje zaista smanjiti troškove ili to uvijek košta više?
Dvostruko nabavljanje može smanjiti ukupne troškove kroz konkurentski pritisak (smanjenje cijena za 5–15 %), poboljšane nivoe usluge, takmičenje u inovacijama i izbjegavanje katastrofalnih troškova prekida poslovanja koji znatno premašuju dodatne troškove održavanja dva dobavljača. Vidio sam kako primarni dobavljači iznenada postaju konkurentniji po cijenama i uslugama kada znaju da postoji kvalificirana alternativa. Premija od 5-10% za podijeljene količine često se nadoknađuje poboljšanim ukupnim performansama dobavljača.
Da li moj sekundarni dobavljač treba biti u drugoj geografskoj regiji?
Geografska diversifikacija se izrazito preporučuje—imanje dobavljača u različitim regijama štiti od regionalnih poremećaja (prirodnih katastrofa, štrajkova u lukama, geopolitičkih pitanja) i pruža prednosti vremenskih zona za podršku, iako to može povećati složenost logistike. Mnogi naši kupci kompanije Bepto Pneumatics sa dvostrukim izvorom nabave imaju primarne dobavljače u Sjevernoj Americi ili Evropi i koriste nas kao svoj sekundarni azijski izvor—što pruža prednosti u pogledu troškova, raznolikost kapaciteta i zaštitu od regionalnih poremećaja u lancu snabdijevanja.
Kako Bepto Pneumatics podržava strategije dvostrukog nabavljanja?
Specijalizirani smo za ulogu kvalifikovanog sekundarnog dobavljača za kompanije koje imaju OEM ili regionalne primarne dobavljače, nudeći konkurentne cijene pri količinama od 20 do 40%, održavajući sposobnost brzog odgovora za povećanje kapaciteta, pružajući izmjenjive specifikacije usklađene s primarnim dobavljačima i tretirajući kupce iz sekundarnog izvora kao strateške partnere s posvećenom podrškom. Razumijemo da sekundarno ne znači drugorazredno – kad nas trebate, STVARNO nas trebate i mi smo spremni. Mnogi klijenti započinju s nama kao sekundarni dobavljači, a s vremenom prelaze na 50/50 ili čak primarni status na osnovu naših performansi. Razgovarajmo o tome kako možemo ojačati otpornost vašeg lanca snabdijevanja.
-
Steknite uvid u ključne strategije i okvire za izgradnju otpornog industrijskog lanca snabdijevanja. ↩
-
Pročitajte o historijskom utjecaju potresa u Japanu 2011. godine na globalne lance snabdijevanja proizvodnjom. ↩
-
Istražite principe Just-In-Time (JIT) proizvodnje i njen utjecaj na efikasnost proizvodnje i rizik. ↩
-
Razumjeti značaj certifikacije po ISO 9001 za osiguranje dosljednih sistema upravljanja kvalitetom. ↩
-
Saznajte o pravnim implikacijama klauzula o višoj sili u ugovorima o industrijskoj nabavci i snabdijevanju. ↩
